XZ移動5G700MHz頻段無線主設備安裝工程項目風險評估及控制探
本文是一篇項目管理論文,本文以XZ移動5G700MH頻段無線主設備安裝工程項目為主要研究對象,對項目實施過程中的風險進行評估和控制展開研究,旨在通過識別和分析潛在風險源。
1緒論
1.1研究背景與意義
1.1.1研究背景
5G網絡可實現超過4G10倍的峰值速率,連通能力達到千億量級,傳輸延遲達到毫秒,高可靠低時延,打開了萬物互聯、人機深度互動的新紀元[1]。5G以其高速率、低延遲、高可靠、大連通性為特征,成為新一代信息技術發展的必然趨勢,也是數字經濟建設的關鍵支撐。從國家戰略層面,世界各國都已將5G列為國家信息化建設的重點,加強5G產業布局,加快相關產業數字化轉型,打造新的競爭優勢。
5G時代來臨,頻譜資源需求量不斷增加,而頻譜資源的匱乏已成為制約5G發展的瓶頸。然而,由于5G網絡的快速發展,運營商面臨的財務壓力也越來越大,尋找高質量的頻譜資源就成了他們的重點。而隨著近年來數字電視業務的逐漸普及,組網成本低的700MHz頻段的頻譜資源被日漸釋放出來,相比其它頻段,其信號覆蓋廣、穿透能力強,特別適合做大面積的網絡覆蓋,將其用于頻譜利用率更高的移動通信系統正在逐漸成為業內的共識[2]。為推進5G加快發展,結合700MHz頻段廣播電視業務頻率使用有關情況,在2020年3月,工業和信息化部正式頒布了《關于調整700MHz頻段頻率使用規劃的通知》(工信部無〔2020〕50號),該文件對原有的700MHz頻段頻率使用規劃進行了全面調整。具體而言,通知中將原規劃的頻段范圍進行了重新劃分,將702-798MHz頻段的使用規劃調整為用于移動通信系統,以適應當前通信技術快速發展的需求。這一調整不僅提升了頻譜資源的利用效率,也為我國移動通信行業的進一步發展奠定了堅實的基礎。在世界范圍內,703-748/758-8080兆赫是目前應用范圍最廣、頻譜資源利用率最高的一種,且支持5G的演進。通過對700MHz頻段的研究,可以為5G建設提供珍貴的低頻譜,促進5G中高頻段、中低頻段的協同發展。為推動5G向更多場景的應用發展,中國將與全球主流規劃方案兼容的703-743/758-798MHz頻段規劃用于FDD方式的移動通信系統,這將有利于我國共享全球產業基礎。因此,5G700MHz網絡的建設,是推動我國經濟和社會信息化轉型的關鍵,也是5G網絡持續競爭的關鍵。
項目管理論文怎么寫
.............................
1.2研究內容及方法
1.2.1研究內容
本文以XZ移動5G700MHz頻段無線主設備安裝工程項目為研究對象,從風險識別、風險評估和風險控制三個方面對該項目開展研究。
本文主要的研究內容有:
(1)從項目建設的背景與可行性入手,全面調查了項目的建設目標、建設原則和項目建設計劃,并最終得出了這個項目的特征,為下一步的研究打下了基礎;
(2)以XZ移動5G700MHz頻段無線主設備安裝工程項目為基礎,利用文獻研究法、現場調研法、數據分析法、WBS-RBS法和專家調查法對項目的風險進行識別,對識別的風險因素進行分類整理分析;
(3)對風險識別得到的各風險因素通過層次分析法和模糊綜合評價法進行定量分析,依據得到的項目風險清單和各風險因素的等級,從而制定項目風險控制與應對措施;
(4)依據XZ移動5G700MHz頻段無線主設備安裝工程項目的風險評估結論,分別從社會、技術、管理和質量等方面提出風險控制策略和具體的應對措施。
......................
2相關理論及國內外研究現狀
2.1理論基礎
2.1.1風險管理理論
風險指的是主體會受到客體存在的不確定因素所導致出的不確定的結果并導致主體偏離一開始的既定目標[4]。而項目風險指的是一種不確定結果,項目會受到客體存在的不確定因素影響,產生的不確定結果即為項目風險[5]。由于項目會受到單個或多個不確定性結果的影響,給項目帶來大量損失,無法實現預期項目目標[6]。
項目風險因素通常存在于項目的全生命周期內[7],而項目風險的來源恰恰就是這些不確定因素[8]。根據危險源可將其分為人為危險與自然危險兩類,由人的決策或行為所引發的項目風險是人為風險,而自然風險則是由自然界的不可抗力所引發的項目風險,二者都會給項目帶來如成本超支、工期延誤等后果,嚴重的甚至直接導致項目失敗。人為風險主要包括以下幾類風險:經濟風險主要關聯于項目的經濟效益和資金流動;政治風險涉及政策變動和政治環境的不穩定性;組織風險則與項目團隊的協作和內部管理相關;技術風險涉及技術難題和技術更新的挑戰;而行為風險則主要關注項目參與者的行為決策和執行力。這樣的分類有助于我們更全面地認識和應對項目風險。根據風險是否可以管理,可將風險分為可管理風險和不可管理風險[9],不可管理風險在一定條件下是可以轉化為可管理風險的,因此要做好風險的監測和預警,根據風險是否可管理制定不同的管控策略和應對措施。根據風險的覆蓋范圍,可以將風險分為整體項目風險和局部項目風險兩大類。局部項目風險范圍集中在項目的某一特定部分,其影響范圍相對有限;而整體項目風險則存在于整個項目當中、貫穿于整個項目的始終,對項目具有全局性的影響。值得注意的是,局部風險在特定條件下有可能逐步演變為整體風險,從而對項目的整體進展產生影響,帶來不利后果。
...........................
2.2國內外研究現狀
2.2.1國外研究現狀
國外對項目風險管理的研究,比我國要早的多,歐美國家對風險管理的關注和重視是在美國科學家許布納提出風險管理的概念之后,越來越多的歐美學者隨即參與了風險管理的研究,現代風險管理思想逐漸成型[23]。隨著威廉姆斯在1964年提出風險管理模型,標志著風險管理成為一門獨立、系統的學科[24]。1983年,赫茲等人項目風險管理的流程環節進行了深入研究[25]。同年,被各國普遍接受的“101風險管理準則”,在美國的風險與保險年會上被提出[26]。
21世紀后,國外風險管理體系日趨成熟。哈斯塔克在2000年通過建立風險分析評價模型,對各風險因素進行評估,并按照項目施工環節進行分類[27]。庫伯和查普曼于2002年將風險管理分為4個階段,逐漸成為各個模型所采用的標準劃分[28]。桑尤布在2003年在研究工程項目的風險管理中,發現模糊數學理論可以有效應用在工程項目中,以解決實際的風險問題,并且經過實踐檢驗,對提高項目管理者的風險應對水平有很大的幫助[29]。美國系統工程學會在2006年提出了風險溝通、風險識別、風險分析、風險規劃、風險追蹤和風險控制六個主要模塊,其中風險管理溝通是其中的關鍵[30]。基爾戈等在2011年開展某工程項目的風險評估研究,運用風險評價模型,得出的評估結論準確性較高,對實際項目的風險管理有著很強的指導意義[31]。夏爾馬等在2013年在前人的研究基礎上,進行項目的識別、評價和應對研究,并將此運用到具體的工程項目中,對降低風險對項目的影響起到了明顯作用[32]。美國工程管理學會在2013年提出了風險管理包括風險識別,風險分析,響應計劃,控制等四個階段[33]。
..........................
3 XZ移動5G700MHz頻段無線主設備安裝工程項目風險的識別......................11

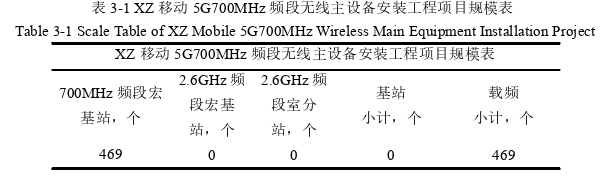

3.1項目概況及特點....................................11
3.2項目風險的特點.........................................14
4 XZ移動5G700MHz頻段無線主設備安裝工程項目風險的評估......................27
4.1項目風險評價指標體系的構建...........................27
4.2運用層次分析法和模糊綜合評價法的風險評估...........................32
5 XZ移動5G700MHz頻段無線主設備安裝工程項目風險的控制......................44
5.1項目風險控制體系.......................................44

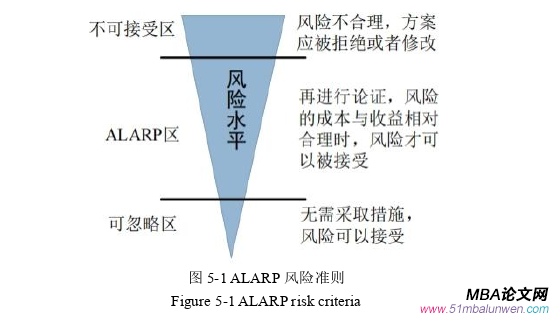

5.2基于ALARP準則的風險決策.............................46
5 XZ移動5G700MHz頻段無線主設備安裝工程項目風險的控制
5.1項目風險控制體系
5.1.1風險控制的目標和重點
(1)項目風險控制的目標
XZ移動5G700MHz頻段無線主設備安裝工程項目風險控制的目標是:對項目施工過程中的風險因素進行有效識別、監控,采取措施進行應對,從而顯著降低風險事件發生的概率,并減輕發生后可能帶來的損失,確保安裝項目的正常進行和通信系統的正常運轉,推動通信建設項目的發展。
(2)項目風險控制的要點
結合本文前兩章的研究內容,實現XZ移動5G700MHz頻段無線主設備安裝工程項目風險控制目標的風險控制與應對的要點包含:社會風險控制、技術風險控制、管理風險控制、質量風險控制。
5.1.2項目風險控制的流程
本文通過研究通信工程的風險發現,深入剖析風險產生的根本原因,能夠更準確地識別潛在的安全隱患,并采取有效的措施進行預防和控制。而降低風險發生概率及減輕由此帶來的經濟損失,是確保項目順利進行、保障施工質量和安全的重要任務。因此必須先從風險源頭入手,即阻斷風險傳播路徑。在具體的項目風險管理中,需結合項目的施工特點,制定針對性的風險應對策略,對項目的施工環境、工藝要求、人員配置等方面進行全面考慮,確保風險應對策略與項目實際情況緊密結合。
項目管理論文參考
..............................
6結論與展望
6.1主要研究結論
結論1:風險識別方面,根據XZ移動5G700MHz頻段無線主設備安裝工程項目的實際情況,通過數據分析法,WBS-RBS法和專家調查法等方法對風險因素進行識別,按照風險來源識別出來9個一級風險和28個二級風險,具體包括一級風險:政策風險,經濟風險,社會風險,技術風險,管理風險,質量風險,財務風險,自然環境風險,人文環境風險;二級風險:國家政策、法規變化,行業發展規劃的調整,金融危機,通貨膨脹、通貨緊縮,行業間惡意競價,業主干擾施工,物流供應受阻,勞動力緊缺,生產廠家無法供貨,設備質量不合格,基礎資源無法獲取,項目施工單位差異,施工人員流動,多單位配合施工,人員安全意識,安全工器具質量,合同糾紛,施工質量偏差,施工人員對環境或設備不熟悉,施工人員違規操作,項目成本超支,竣工結算不及時,投資回報風險,項目索賠,氣候及環境條件影響,自然災害,突發公共事件,戰爭與局部沖突,從而構建了XZ移動5G700MHz頻段無線主設備安裝工程項目風險評價指標體系。
結論2:風險評估方面,根據城XZ移動5G700MHz頻段無線主設備安裝工程項目特點,采用層次分析法和模糊綜合評價法建立XZ移動5G700MHz頻段無線主設備安裝工程項目風險評價模型,確定風險影響因素權重,對上述識別的風險因素進行評估,得出XZ移動5G700MHz頻段無線主設備安裝工程項目總體風險等級為“中等”,質量風險屬于高風險,社會風險、技術風險、管理風險屬于較高風險,經濟風險、財務風險、自然環境風險屬于中等風險,政策風險屬于較低風險,人為環境風險屬于低風險的結論。
參考文獻(略)
